[ 项目 介绍 ]2022年《化学工业水污染物排放标准》(DB32/939-2020)新的标准开始实施,中石化南化研究院催化剂废水因排放需要,进行提标改造。在此背景下,我司充分发挥自身优势,利用我司在降解COD、高效脱除总氮等废水技术储备,承建此次生产连续出水,高盐分、高浓度总氮(TN1800ppm左右)甲醇催化剂废水项目。
该项目是中石化南京化工研究院重点环保项目,项目的顺利验收标志着我司在目前高盐份、高浓度总氮废水处理的技术突破,意味着我司在脱氮领域内处于领先地位。
G D K Y

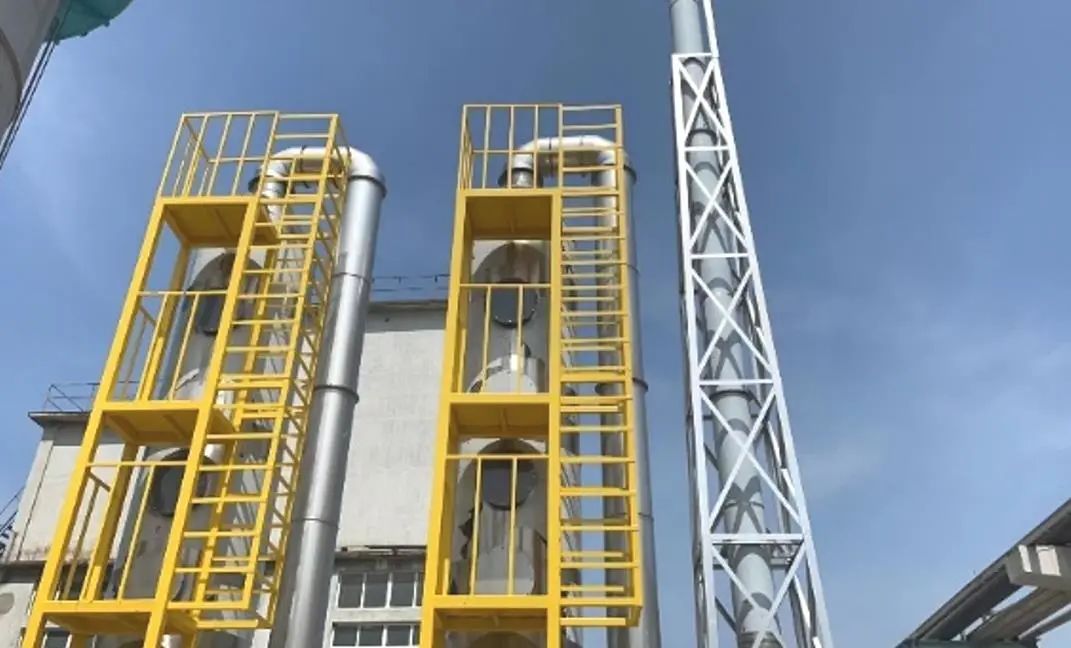

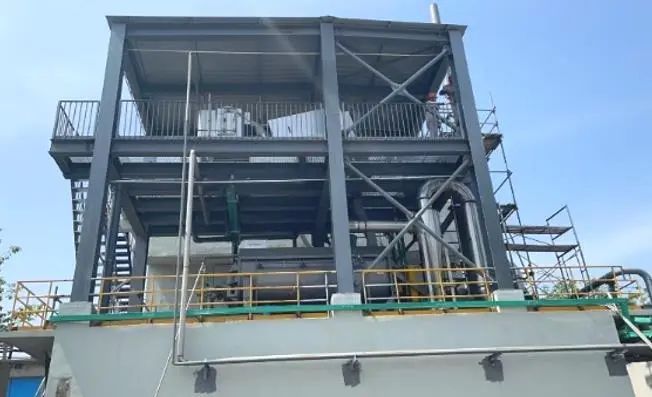

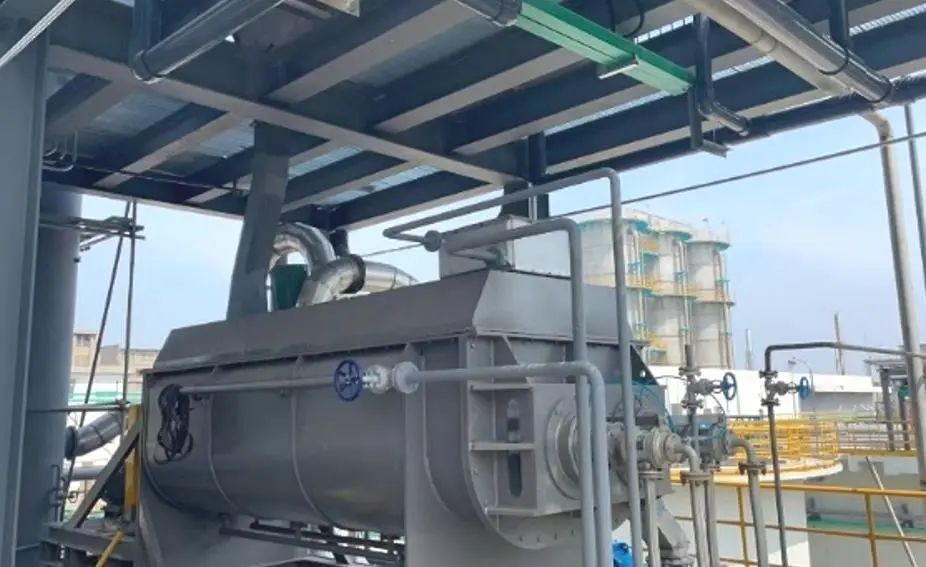

[ 工程 建设 ]中石化南京化工研究院甲醇合成催化剂废水提标改造项目自2021年10月8日正式开工,土建部分于2022年3月10日主体完成,安装工作于2022年4月28日完成中交,5月进入调试前期准备工作,正式调试于6月开始,目前系统运行稳定达标。

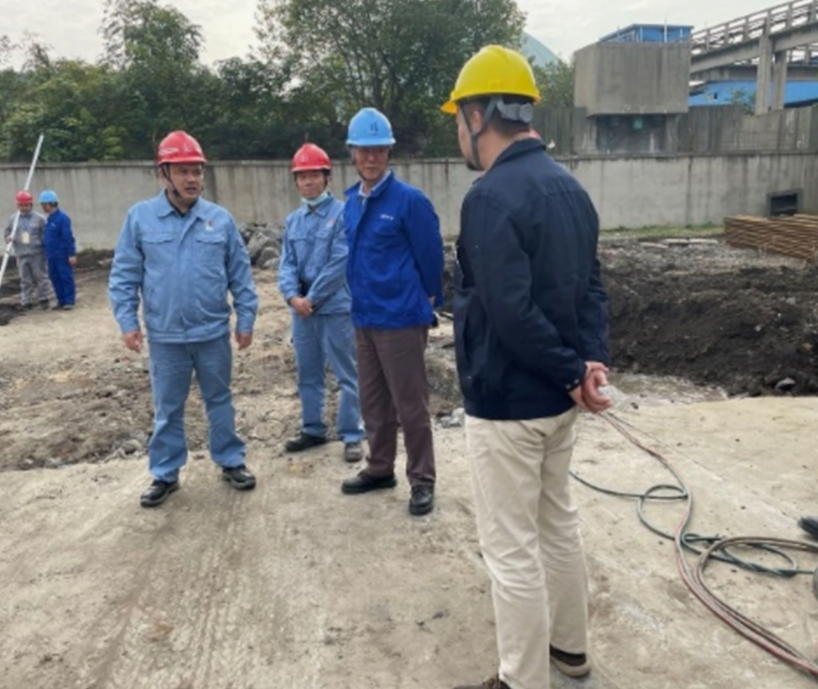

项目实施过程中严格遵守中石化施工现场HSE管理,南京工大开元、南化研究院领导、监理单位对土建、设备安装施工单位施工内容、施工质量、施工进度等严格要求,多次多点位监督管理及可能发生的施工问题提前规避,对已发生的及时整改,施工过程及记录资料由施工单位、监理单位等及时审核并签订。

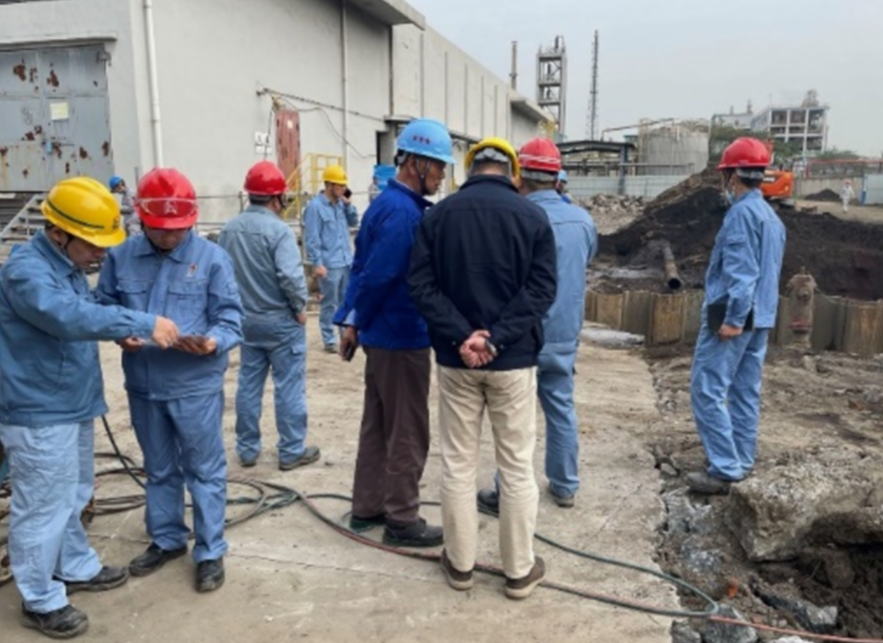

项目施工末期,南化研究院各部门领导、南京工大开元、监理单位检查现场设计漏项、查施工质量、查未完工项目。南京工大开元对三查四定检查项定流程、定方案、定人员、定时间,在时间节点内完成所有整改项目。通过SH/T 3508-2011石油化工安装工程施工质量验收统一标准。
G D K Y

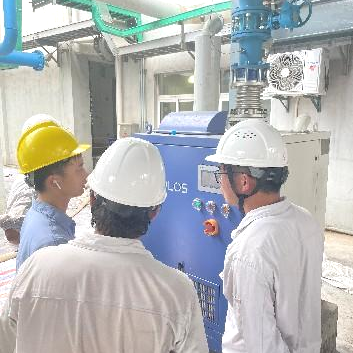

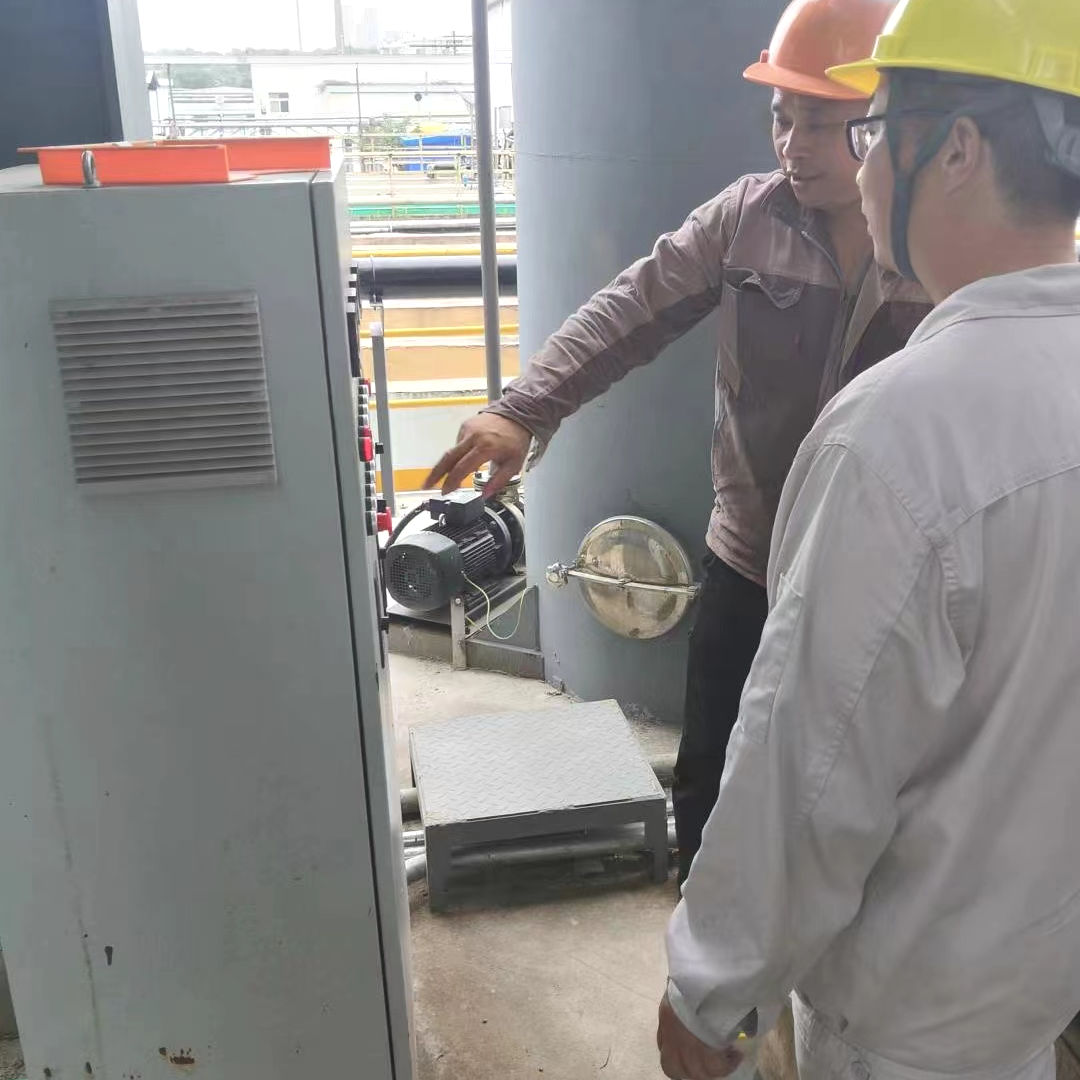

[ 运维 管理 ]现阶段已经有我司运营人员进驻现场,负责后续的运维工作。
运维管理:
1、每天上岗人员上下班及时向研究院中控报到
2、当班严格执行南化公司规定的十交五不接
3、每天做到工艺、设备巡检,并且上报事业部设备运行、需检修报表
4、严格执行疫情防控和高温防暑降温工作等
5、每月15日前提报下月的原材料、物耗计划
此次项目顺利验收是对南京工大开元专业实力和技术水平的肯定,公司全体员工表示必将继续发挥“能吃苦,能战斗”的企业作风,有序推进项目建设,打造精品工程,一如既往,保质、按时为客户交上满意的答卷!
南京工大开元环保科技公司担负着南化集团绿色企业末端治理的重任,也肩负着地区碧水蓝天、生态和谐的使命。今后,工大开元将继续走专业化的发展道路,坚持循环经济、生态文明的理念,不断进行技术创新和管理创新,努力把公司建设成为世界一流的高难度废水处理企业。
